汇家网2022年8月16日消息:8月,华远和府二期工地如火如荼,汇家网及时为您送上项目施工进度,具体施工情况如下:

华远和府1#楼工程进度
楼面地暖保护层完成,室内防水施工完成50%,外窗固定玻璃安装完成,外装施工完成60%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。
华远和府2#楼工程进度
楼面地暖保护层完成,室内防水施工完成20%,外窗固定玻璃安装完成,外装施工完成50%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。
华远和府3#楼工程进度
楼面地暖保护层完成,室内防水施工完成10%,外窗固定玻璃安装完成10%,外装施工完成40%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。
华远和府4#楼工程进度
楼面地暖保护层完成50%,外窗框安装完成,外装施工完成50%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。

华远和府10#楼工程进度
楼面地暖保护层完成,室内防水施工完成40%,外窗固定玻璃安装完成10%,外装施工完成70%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。
华远和府11#楼工程进度
楼面地暖保护层完成,室内防水施工完成50%,外窗固定玻璃安装完成,外装施工完成50%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。

华远和府12#楼工程进度
楼面地暖保护层完成50%,外窗框安装完成,外装施工完成40%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。

华远和府13#楼工程进度
楼面地暖保护层完成50%,外窗框安装完成,外装施工完成20%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。

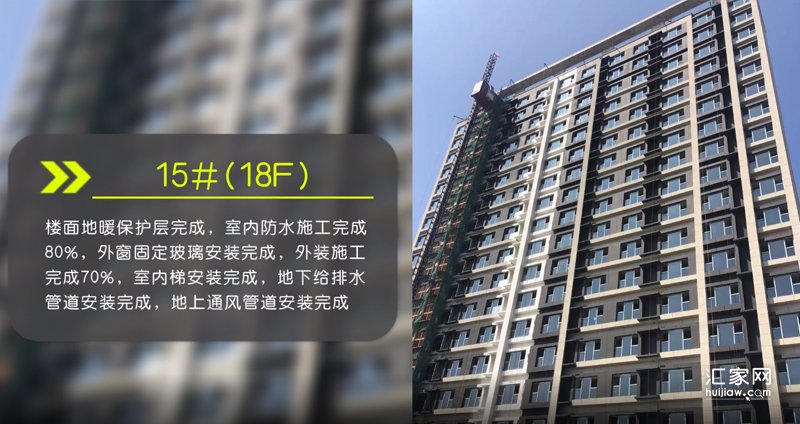

华远和府15#楼工程进度
楼面地暖保护层完成,室内防水施工完成80%,外窗固定玻璃安装完成,外装施工完成70%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。

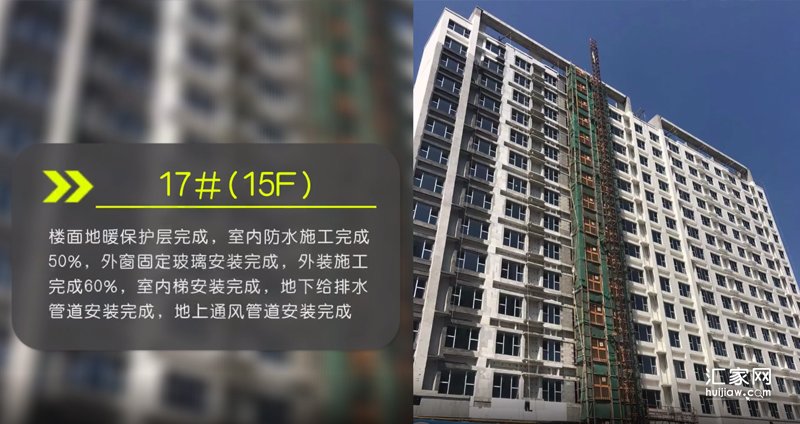

华远和府17#楼工程进度
楼面地暖保护层完成,室内防水施工完成50%,外窗固定玻璃安装完成,外装施工完成60%,室内梯安装完成,地下给排水管道安装完成,地上通风管道安装完成。
华远和府22#楼工程进度
主体结构完成,二次结构完成,地下给排水管道安装完成。
华远和府23#楼工程进度
主体结构完成,二次结构完成,地下给排水管道安装完成。
华远和府24#楼工程进度
主体结构完成,二次结构砌筑至6层,地下给排水管道安装完成。
华远和府25#楼工程进度
主体结构完成,二次结构砌筑至6层,地下给排水管道安装完成。
