汇家网2022年7月29日消息:进入7月,汇家网为您奉上华侨城7月中下旬工程进度,各楼栋施工情况如下:
12#楼工程进度:2-5层及17-18层室内抹灰完成,外窗框基本安装完成。
13#楼工程进度:室内冲筋完成,外墙基层找平完成30%,外窗框基本安装完成。
14#楼工程进度:室内抹灰基本完成,外墙基层放线灰饼完成,外窗框基本安装完成。

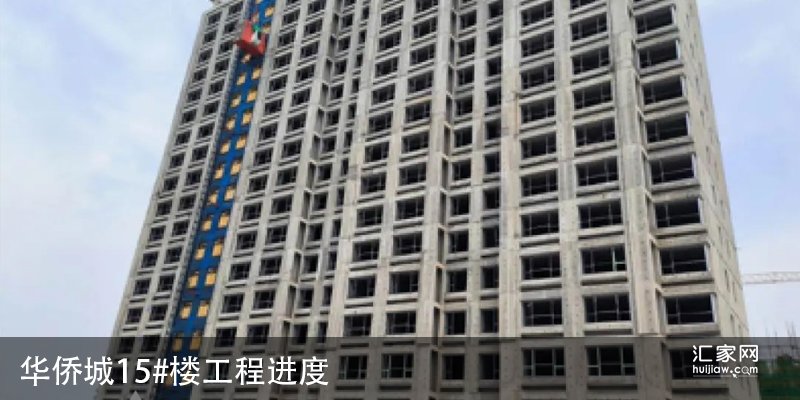

15#楼工程进度:15-17层室内抹灰完成,外窗框基本安装完成。
16#楼工程进度:2-5层及17层室内抹灰完成,外窗框基本完成。
17#楼工程进度:室内抹灰基本完成,外墙抗裂砂浆基本完成,外窗框基本安装完成。
18#楼工程进度:3-6层室内抹灰完成,外墙抗裂砂浆基本完成,外窗框基本安装完成。
19#楼工程进度:12-18层室内抹灰完成,外窗框基本安装完成。
