涿州观棠上境五证齐全吗?观棠上境预售证下来了吗?有没有预售证?本文就大家共同关心的这3个问题重点介绍一下。
一、涿州观棠上境五证齐全吗?
观棠上境自2020年7取得建设用地规划许可证至2021年7月取得C区住宅楼商品房预售证,整个五证审批的时间为1年。以下是观棠上境五证取得的具体时间:
1、建设用地规划许可证
2020年7月,观棠上境取得建设用地规划许可证,用地位置长空路东侧、结义路南侧、规划教军场街西侧,用地面积73409.3平方米。
2、建设工程规划许可证

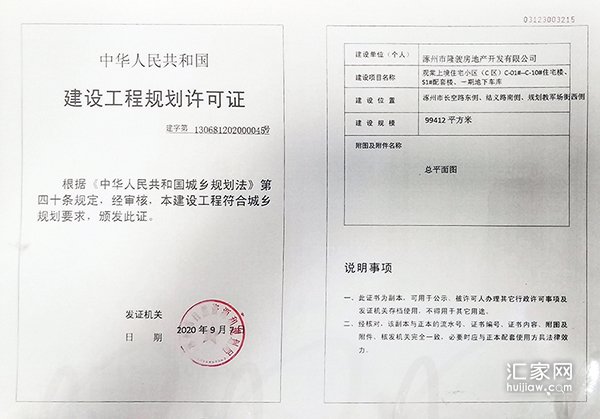

2020年9月,观棠上境取得住宅小区(C区)C-01#-C-10#住宅楼、S1#配套楼、一期地下车库建设工程规划许可证,建设位置长空路东侧、结义路南侧、规划教军场街西侧,建设规模99412平方米。
2020年9月,观棠上境取得住宅小区(C区)C-11#-C-19#住宅楼、S2#配套楼、二期地下车库建设工程规划许可证,建设位置长空路东侧、结义路南侧、规划教军场街西侧,建设规模93038.28平方米。
3、不动产权登记证
2020年9月30日,观棠上境取得不动产权登记证,宗地面积31547.03平方米,用途为城镇住宅用地/其他商服用地,使用期限2020年9月30日起住宅至2090起9月29日止、商用至2060年9月29日止。
2020年10月26日,观棠上境取得不动产权登记证,宗地面积16232.85平方米,用途为城镇住宅用地/其他商服用地,使用期限2020年10月26日起住宅至2090起10月25日止、商用至2060年10月25日止。
2020年10月26日,观棠上境取得不动产权登记证,宗地面积48198.31平方米,用途为城镇住宅用地/其他商服用地,使用期限2020年10月26日起住宅至2090起10月25日止、商用至2060年10月25日止。
4、建筑工程施工许可证
2021年7月,观棠上境取得住宅小区(C区)C-01#--C-10#住宅楼、S1#配套楼、一期地下车库建筑工程施工许可证。建设规模99412㎡,勘察单位河北豫龙建工集团,设计单位河北建筑设计研究院,施工单位山西四建,监理单位涿州工程建设监理公司,工程总承包单位山西四建。
5、商品房预售证
2021年7月,观棠上境取得住宅小区(C区)C-01#、C-02#、C-04#--C-10#住宅楼、S1#配套楼商品房预售证。预售总建筑面积普住63219.73平方米、商用236.8平方米,共计普住672套、商用2套房源。
二、观棠上境预售证下来了吗?有没有预售证?
观棠上境预售证是2021年7月8日取得的,截止大牛发稿时,观棠上境已经取得预售证了。
